Phần mới nhất của bộ công cụ khổng lồ để xây dựng nâng cấp cơ sở hạ tầng truyền dẫn của Úc yêu cầu một xe kéo 128 bánh được chế tạo ở Pháp và hành trình 900 km để di chuyển nó từ Port Adelaide đến Buronga ở NSW.

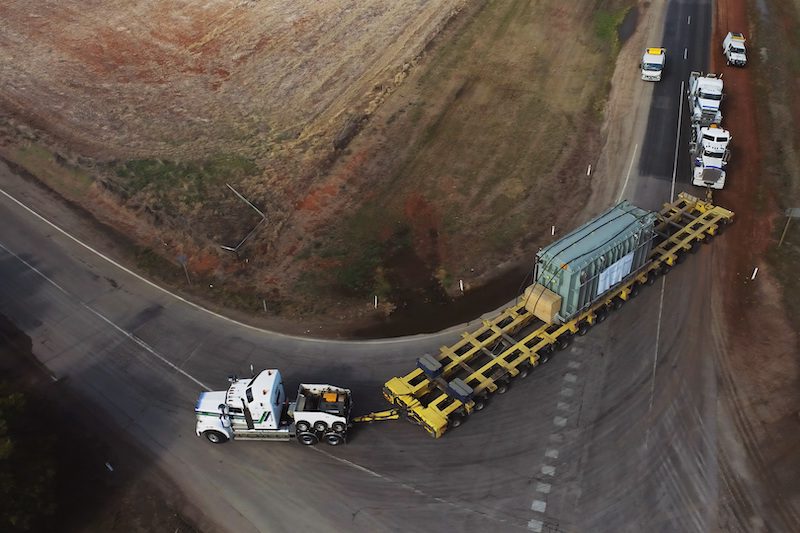

Ảnh: Transgrid. Rẽ một góc ở Jamestown
Thông thường, chuyến đi đó chỉ dưới 400km.
Nhưng bộ công cụ này nặng 374 tấn và cần một tuyến đường quanh co hơn để tránh những con đường có giới hạn trọng lượng nhẹ hơn và cầu.
Đây là Máy biến áp chuyển pha (PST) 330 kV đầu tiên của đất nước, điều khiển dòng công suất tác dụng trên các mạng truyền tải.

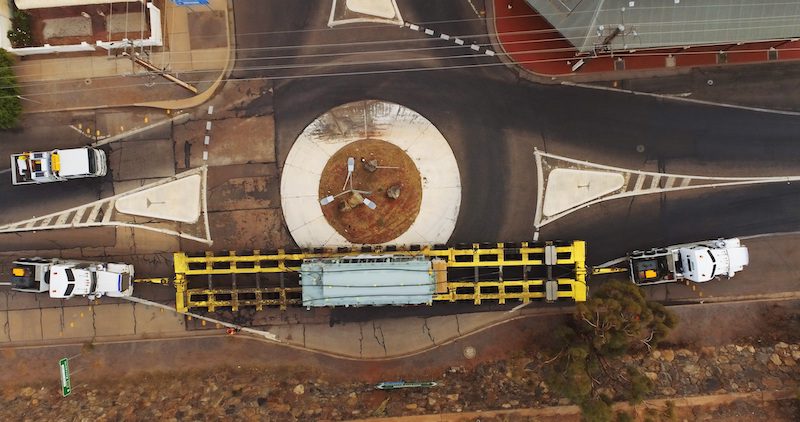

Ảnh: Transgrid. Đoàn xe đi qua Broken Hill
Chủ sở hữu Transgrid cho biết đây là trạm đầu tiên trong số 5 trạm, với 4 trạm còn lại sẽ đến từ tháng 12 năm nay đến tháng 1 năm 2024, cùng với 2 bình ngưng đồng bộ và 4 lò phản ứng song song để tạo thành một trong những trạm biến áp lớn nhất ở Nam bán cầu.
Trạm biến áp Buronga sẽ là trung tâm chính kết nối Wagga Wagga ở NSW với Robertstown ở Nam Úc, với kết nối đến Red Cliffs ở Victoria, trên đường dây truyền tải EnergyConnect mới dài 700 km.
Phần cơ sở hạ tầng trị giá 1,8 tỷ đô la đã chứng kiến những tòa tháp đầu tiên được dựng lên vào tháng 3 năm , cũng tại Buronga. Nó được kỳ vọng sẽ mở ra một lượng lớn xuất khẩu từ các dự án năng lượng mặt trời và gió hiện đang bị hạn chế trong tam giác năng lượng mặt trời xung quanh Mildura và do đó loại bỏ nhu cầu sử dụng nhiều năng lượng hơn từ các máy phát điện khí đốt và than đá.
Dự án dự kiến phát điện lần đầu từ giữa đến cuối năm 2024.
Bản thân PST được sản xuất bởi Hyosung ở Hàn Quốc và mất sáu tuần để vận chuyển đến Úc.
Đội giao hàng, do Deugro Projects điều hành, đã được phép đóng đường ở hai bang chỉ trong vòng ba ngày để đưa đoàn xe từ Cảng Adelaide lên Broken Hill rồi xuống Buronga qua Scotia, di chuyển với tốc độ trung bình 45-50 km/h.

Ảnh: Transgrid. Đoàn xe chạy giữa Broken Hill và Scotia
Đoàn xe bao gồm một người điều khiển camera và một phi công lái máy bay không người lái để giám sát hoạt động phức tạp.
“Đây là một trong những chuyến đi đường trường dài nhất của chúng tôi và chúng tôi đã sử dụng máy bay không người lái cũng như các máy quay khác để theo dõi chiếc máy biến áp khổng lồ suốt quãng đường từ Port Adelaide đến Buronga,” Holly Howard, nhà sản xuất Nội dung của Floodlight cho biết.
Tại Buronga, một hệ thống trượt được sử dụng để nâng máy biến áp vào vị trí trên một tấm bê tông. Giai đoạn tiếp theo sẽ là căn chỉnh các buồng liên kết nối hai thùng máy biến áp với nhau.

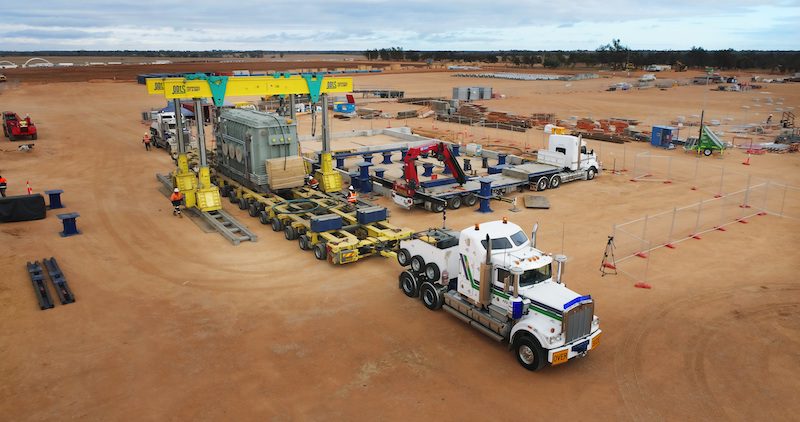

Ảnh: Transgrid. Cung cấp máy biến áp tại Buronga
Tháng trước, khoảng 1700 mét khối bê tông đã được đổ cho phần móng của hai bình ngưng đồng bộ.
Transgrid cho biết sau khi hoàn thành trạm biến áp mới rộng 16 ha, nó sẽ tương đương với việc mở rộng 20 sân bóng đá cho địa điểm hiện tại.
