Báo cáo đặc biệt: Nhà máy sản xuất hydro xanh Jeju bị "thanh tra" – Vấn đề nằm ở đâu?

Báo cáo đặc biệt: Nhà máy sản xuất hydro xanh Jeju bị "thanh tra" – Vấn đề nằm ở đâu?

    Báo cáo đặc biệt: Nhà máy sản xuất hydro xanh Jeju bị "thanh tra" – Vấn đề nằm ở đâu?

    Ngày 23 tháng 8 năm 2026
    Annie Nguyễn

    Cuộc thanh tra toàn diện Tổng công ty Năng lượng Jeju năm 2025 vừa phơi bày một bức tranh kém tươi sáng về nhà máy sản xuất hydro xanh 3,3MW, được xem là trung tâm của dự án hydro trọng điểm do tỉnh Jeju (Hàn Quốc) thúc đẩy. Nhà máy này được kỳ vọng là "thương mại hóa hydro sạch quy mô MW đầu tiên của Hàn Quốc", nhưng thực tế vận hành lại bộc lộ hàng loạt vấn đề từ khâu quản lý đến kỹ thuật, đặt ra dấu hỏi lớn về tính bền vững của mô hình phát triển hydro xanh tại địa phương.

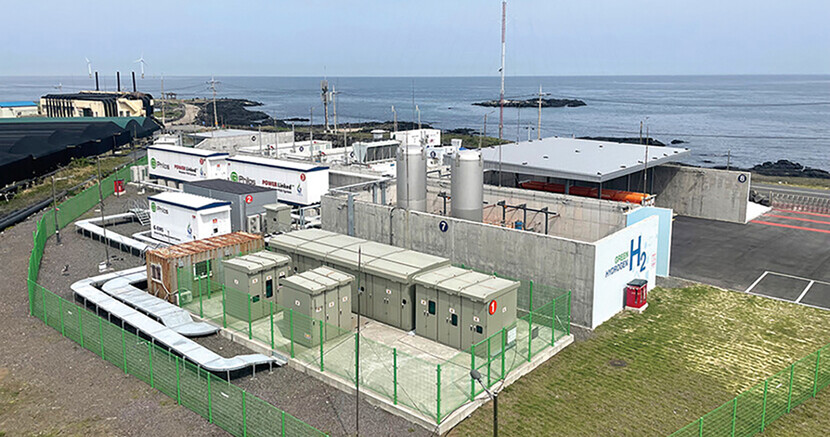

    제주 행원단지 3.3MW 규모 그린수소 생산플랜트

    Hợp đồng cung cấp hydro chưa được ký kết trong suốt nhiều năm

    Theo kết quả thanh tra, Tổng công ty Năng lượng Jeju đã bắt đầu cung cấp hydro cho các trạm tiếp nhiên liệu tại địa phương từ tháng 8 năm 2023 nhưng hoàn toàn không có hợp đồng cung cấp. Cụ thể:

    • Từ tháng 8 đến tháng 12 năm 2023, công ty đã cung cấp hơn 2.500 kg hydro, trị giá khoảng 72 triệu won, dưới hình thức thanh toán sau mà chưa có thỏa thuận nào được ký kết .

    • Tình trạng tương tự tiếp diễn trong năm 2024 và 2025. Chỉ đến tháng 9 năm 2024, một hợp đồng mới được ký kết để hợp thức hóa các giao dịch trước đó, nhưng vấn đề vẫn tiếp tục xảy ra. Tính đến thời điểm thanh tra, khoảng 5,3 tấn hydro đã được cung cấp với giá trị ước tính 1,2 tỷ won trong năm 2025 mà chưa có hợp đồng nào được ký.

    함덕 그린수소충전소

    Tổng công ty Năng lượng Jeju lý giải việc chậm trễ này là do cần thời gian để thống nhất đơn giá sản xuất hydro với tỉnh Jeju. Tuy nhiên, cơ quan thanh tra đã bác bỏ lý do này vì đơn giá cuối cùng được phê duyệt vào năm 2025 thực tế không khác biệt so với mức giá tạm thời được đưa ra từ đầu năm. Do đó, việc trì hoãn được đánh giá là do cân nhắc chính sách (nhằm tránh tranh cãi về hiệu quả kinh tế của hydro xanh) hơn là các vướng mắc về mặt kỹ thuật.

    Hệ thống bảo trì, vận hành thiếu chuyên nghiệp

    Ngoài vấn đề hợp đồng, nhà máy còn bộc lộ điểm yếu trong vận hành và bảo trì. Công ty bắt đầu vận hành thương mại từ tháng 10 năm 2024 nhưng chưa kịp ký kết hợp đồng bảo trì với các đơn vị tham gia dự án. Hậu quả là giữa năm 2024 và 2025, tổng cộng 36 sự cố đã xảy ra, tập trung chủ yếu ở thiết bị nén và các hệ thống cung cấp quan trọng khác.

    Phần lớn các vấn đề đều liên quan đến rò rỉ chất điện phân, quá nhiệt trong bể điện phân và trục trặc ở bộ chuyển đổi năng lượng . Điều này dẫn đến sản lượng hydro giảm mạnh xuống chỉ còn 30% so với kế hoạch và gây ra tình trạng thiếu hụt nghiêm trọng cho các trạm tiếp nhiên liệu ở phía Đông và Tây Jeju, ảnh hưởng trực tiếp đến người dân và du khách sử dụng xe hydro.

    Để giải quyết, công ty phải nhập khẩu linh kiện từ nước ngoài và chỉ đến tháng 7 năm 2025 mới ký kết được các hợp đồng bảo trì cần thiết.

    Bài học chiến lược

    Cuộc thanh tra nhà máy hydro Jeju không chỉ là câu chuyện về một dự án thất bại mà còn là lời cảnh tỉnh cho các chính sách phát triển hydro trên toàn thế giới. Nó cho thấy việc phát triển năng lượng xanh không chỉ dừng lại ở ứng dụng công nghệ, mà còn đòi hỏi một chiến lược quản lý đồng bộ, minh bạch và tính toán hiệu quả kinh tế chặt chẽ, nếu không sẽ gây lãng phí nguồn lực và làm xói mòn niềm tin của công chúng.

    Vào ngày 26 tháng 6 năm 2026, một sự cố nghiêm trọng khác đã xảy ra tại nhà máy này khi các thiết bị chính bị hỏng, tiếp tục đặt ra câu hỏi về độ tin cậy lâu dài của các dự án hydro xanh, khi ngay cả một dự án đã đi vào vận hành thương mại cũng liên tục gặp sự cố và không thể đáp ứng được các thỏa thuận cung cấp cơ bản.
