Nghệ An khởi công Nhà máy nhiệt điện LNG Quỳnh Lập ngày 19/5/2026
27/04/2026
Annie Nguyễn

Nghệ An sẽ khởi công Nhà máy nhiệt điện LNG Quỳnh Lập vào ngày 19/5/2026 với tổng mức đầu tư khoảng 2,4 tỷ USD (59.372 tỷ đồng), thuộc danh mục nguồn điện trọng điểm theo Quy hoạch điện VIII.
Chủ đầu tư và cơ cấu vốn
Dự án được triển khai theo liên danh:
- PV Power (Việt Nam): khoảng 40%
- SK Innovation (Hàn Quốc): khoảng 35%
- NASU – Công ty Mía đường Nghệ An: khoảng 25%
Mô hình này kết hợp giữa doanh nghiệp năng lượng nhà nước, nhà đầu tư quốc tế và doanh nghiệp địa phương.
Quy mô dự án
- Công suất: khoảng 1.500 MW

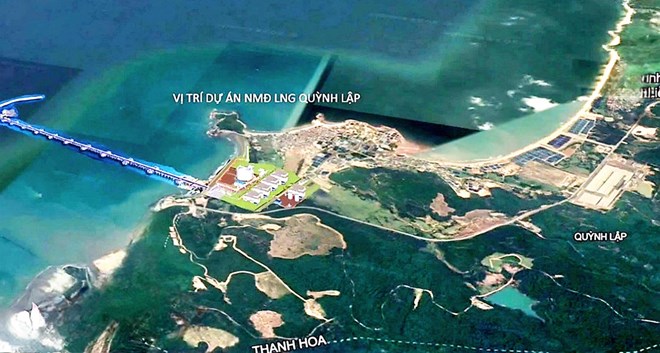

- Địa điểm: Phường Tân Mai, thị xã Hoàng Mai, Nghệ An
- Diện tích: khoảng 152,88 ha
Các hạng mục chính gồm:
- Nhà máy điện LNG chu trình hỗn hợp (CCGT)
- Kho chứa LNG và trạm tái hóa khí
- Cảng nhập LNG chuyên dụng
- Hệ thống truyền tải điện và hạ tầng kỹ thuật
Hạ tầng cung ứng LNG
Nguồn LNG
Dự án dự kiến nhập LNG theo mô hình đa nguồn, gồm:
- Qatar
- Hoa Kỳ
- Australia
- Giao dịch spot qua Singapore LNG hub
Nguồn cung được thiết kế theo mô hình kết hợp hợp đồng dài hạn và giao dịch linh hoạt nhằm đảm bảo an ninh nhiên liệu.
Cảng LNG
Dự án có cảng LNG tích hợp ngay trong khu công nghiệp điện lực Quỳnh Lập, gồm:
- Bến tiếp nhận tàu LNG cỡ lớn
- Hệ thống dỡ hàng LNG
- Khu vực an toàn hàng hải và vận hành cảng
Đây là mô hình cảng LNG gắn trực tiếp với nhà máy điện (integrated LNG-to-power terminal).
Kho chứa và tái hóa khí
- Bồn chứa LNG nhiệt độ sâu (cryogenic storage)
- Hệ thống quản lý khí bay hơi LNG (BOG system)
- Trạm tái hóa khí (regasification) sử dụng công nghệ ORV hoặc SCV
- Cung cấp khí cho hệ thống tua-bin phát điện
Kết nối lưới điện
- Đường ống dẫn khí nội bộ từ cảng đến nhà máy
- Kết nối lưới điện quốc gia qua trạm 500 kV khu vực Bắc Trung Bộ
- Điều độ bởi EVN
Công nghệ tua-bin khí
Dự án sử dụng công nghệ chu trình hỗn hợp khí – hơi (CCGT), gồm tua-bin khí, tua-bin hơi và hệ thống thu hồi nhiệt, với hiệu suất khoảng 55–62%.
Cấu hình hệ thống
- Tua-bin khí
- Nồi hơi thu hồi nhiệt (HRSG)
- Tua-bin hơi
- Máy phát điện và hệ thống điều khiển
Nhà cung cấp tua-bin khí
GE Vernova (Hoa Kỳ):
- Dòng H-class hoặc F-class
- Hiệu suất cao, công suất lớn
- Đồng đốt hydrogen: khoảng 30–50% trong vận hành thương mại
- Thử nghiệm kỹ thuật: gần 100% hydrogen trong môi trường kiểm soát
Mitsubishi Power (Nhật Bản):
- Dòng J-series hoặc H-100
- Độ ổn định vận hành cao
- Đồng đốt hydrogen: khoảng 20–30% hiện tại
- Lộ trình nâng lên 50% đến 100% hydrogen
Thiết kế hydrogen-ready
Hệ thống được thiết kế theo hướng:
- Vận hành bằng LNG trong giai đoạn đầu
- Đồng đốt hydrogen trong tương lai
- Cho phép nâng cấp nhiên liệu mà không thay đổi toàn bộ tua-bin
Tiến độ triển khai
- Năm 2026: Hoàn tất thủ tục đầu tư và giải phóng mặt bằng
- Ngày 19/5/2026: Khởi công chính thức dự án
- Giai đoạn 2026–2027: Xây dựng hạ tầng và nhà máy
- Trước năm 2030: Vận hành thương mại
Vai trò dự án
Nhà máy LNG Quỳnh Lập có vai trò:
- Nguồn điện nền cho Bắc Trung Bộ và miền Bắc
- Giảm phụ thuộc vào nhiệt điện than
- Tăng cường an ninh năng lượng quốc gia
- Hỗ trợ chuyển dịch năng lượng dài hạn
Nhận định tổng thể
Dự án là một hạ tầng năng lượng tích hợp theo chuỗi:
LNG nhập khẩu → Cảng LNG → Kho chứa → Tái hóa khí → Tua-bin CCGT → Lưới điện quốc gia
Mô hình này thể hiện xu hướng chuyển dịch từ điện than sang điện khí LNG, đồng thời mở đường cho tích hợp hydrogen trong tương lai.
